为什么估算墨西哥建筑成本常常让人措手不及

在墨西哥各地管理施工现场十余年后,我可以明确指出:人们预算超支通常并不是因为水泥价格突然翻倍,而是因为他们套用了北美的前期假设,或者仅仅依据网络论坛上草草计算的粗略数字。
严峻的现实是:如果有人声称在所有地区都可以按每平方米 $600 USD 的价格建房,切勿轻信。在瓦哈卡(Oaxaca)的某些农村地区,或许能以该成本勉强搭建一座基础砌块建筑;但若要在诸如 Providencia, Guadalajara 等高档住宅区或沿海度假城镇建造高规格住宅,往往屋顶尚未完工资金便已告罄。
正因如此,像 PropTrenz 墨西哥建房成本计算器这样的专业工具至关重要。该工具不会将墨西哥视为单一且同质化的市场,而是充分考量了区域人工费率波动、饰面质量等级,以及在基础开槽前就可能消耗流动资金的各项法定规费。

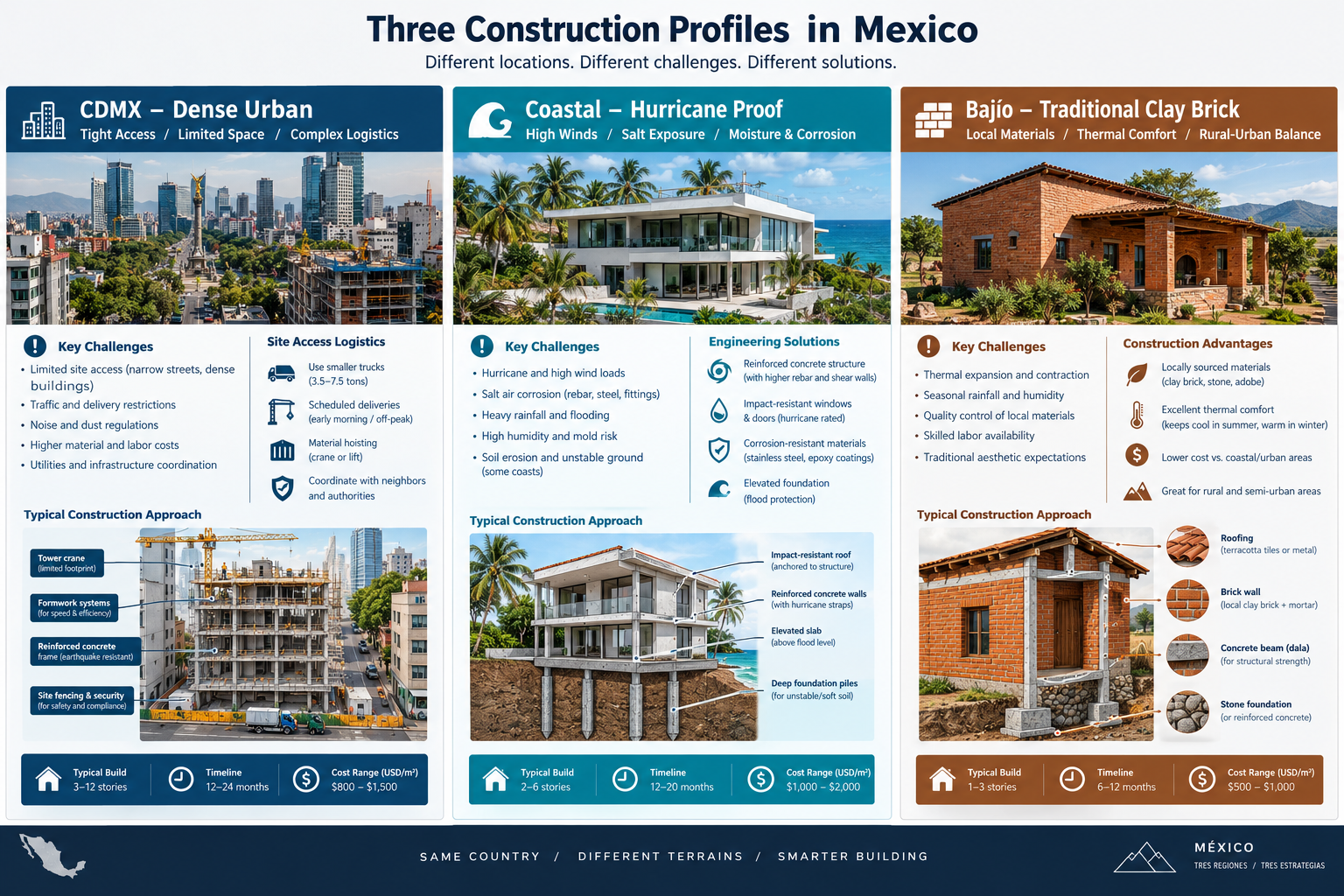

- 南部内陆各州与北部边境或沿海旅游枢纽之间的人工费率差异,可能导致整体人工预算浮动 35% 至 55%。
- 墨西哥比索(MXN)与美元(USD)之间的汇率波动,直接影响变频空调系统、高规格玻璃窗及建筑五金等进口物品的成本。
- 市政建筑施工许可证规费在各城市之间差异显著,通常根据项目的地籍分类按建筑面积(每平方米)计算。
- 施工现场的地形地貌直接决定了基础工程方案;坚硬的石灰岩需要重型液压破碎机作业,而沙质土壤则需要深螺旋桩或大面积筏板基础。
平均基准建筑成本(中档)
$14,000 - $22,000 MXN / m²
奢华建筑级成本
$28,000 - $45,000+ MXN / m²
剖析墨西哥新建住宅中的人工与材料构成

在墨西哥,建筑预算的构成比例与美国或加拿大截然不同。在北美,人工通常占据预算的 60%,而材料占 40%。但在墨西哥情况正好相反:材料通常占据直接成本的 60% 至 65%,而体力施工人工仅占 35% 至 40%。

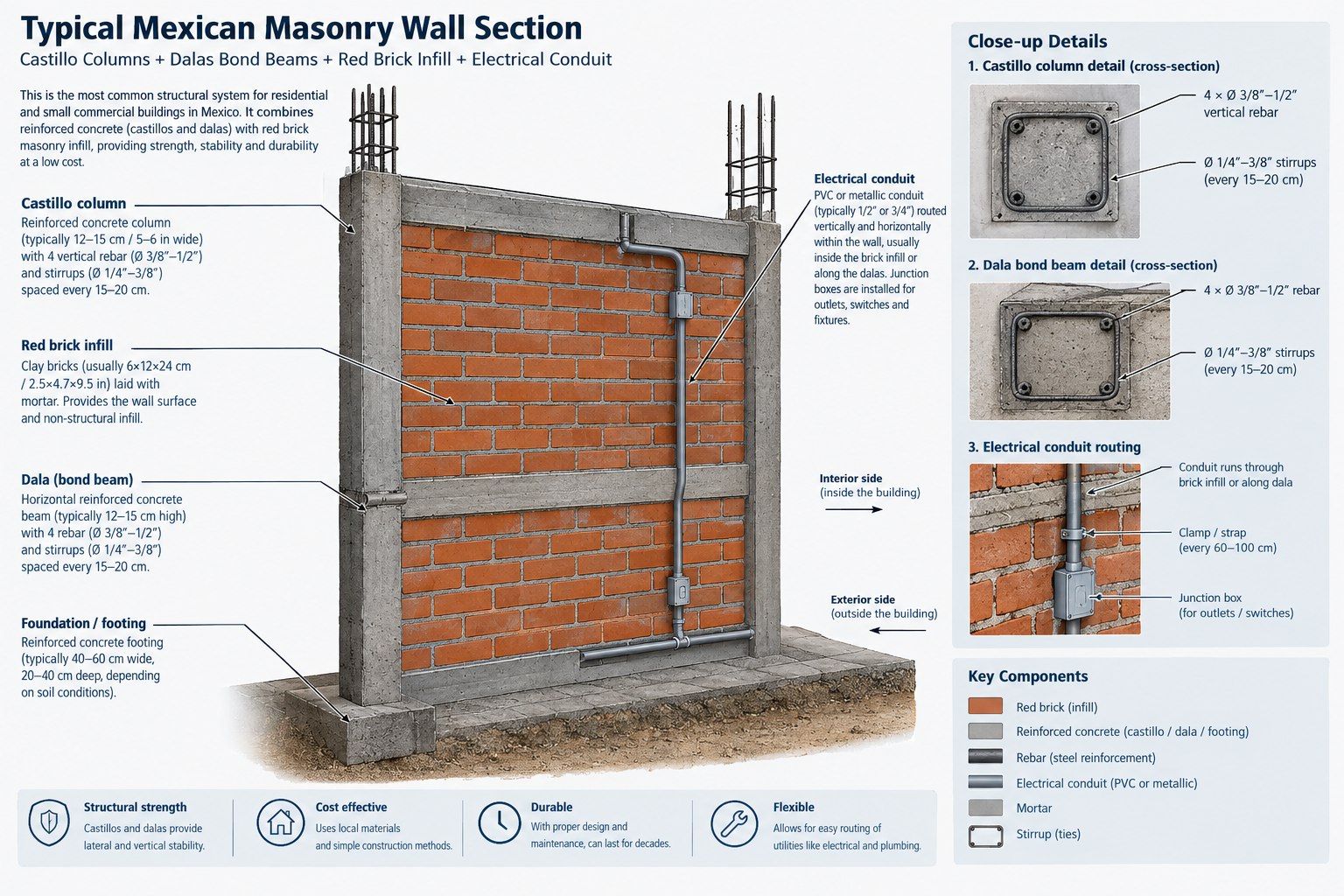

以混凝土、钢筋、红砖(ladrillo rojo)或结构砌块为例,这些是主要构造成本来源,其价格直接受宏观大宗商品指数波动影响。当按吨采购 3/8 英寸结构钢筋(varilla)或采购大宗 Cemex 波特兰水泥时,支付的是现货市场价格,该价格不会因设计审美而有所减免。
仅看泥水匠(albañil)的日薪时,人工成本似乎十分低廉。但最容易让经验不足者陷入困境的是向墨西哥社会保障局(IMSS)缴纳的法定社保。如果在计算器输入中遗漏官方 IMSS 缴纳费用,检查员叫停施工现场的速度会超乎想象。
- 直接工种薪酬必须包含法定的周日补贴(prima dominical)、带薪法定节假日以及年终奖(aguinaldo)。
- 建筑施工人员的 IMSS 注册缴纳比例,视登记的风险等级(建筑业为第 V 级)而定,通常在到手底薪基础上增加约 25% 至 38%。
- 钢筋混凝土结构板的标准养护周期通常至少需要 28 天方可达到完全抗压强度,这直接影响施工设备的租赁周期。
- 由于现场搬运、人工现场搅拌砂浆以及手动切割砌体等原因,墨西哥的材料损耗率预算必须定得更高(10% 至 15%)。
典型人工与材料配比
40% 人工 / 60% 材料
IMSS 工人社保附加负荷
在基本工资基础上 +28% 至 +36%
购置土地:破坏预算的场地平整现实

大多数人在购地之后才运行计算器,这完全颠倒了合理流程。所选地块实际上决定了 15% 至 30% 的主体结构支出。如果在成熟市区(例如 Temozon Norte, Mérida)选择平整规范的地块,地基基础成本将保持在可预测范围内。

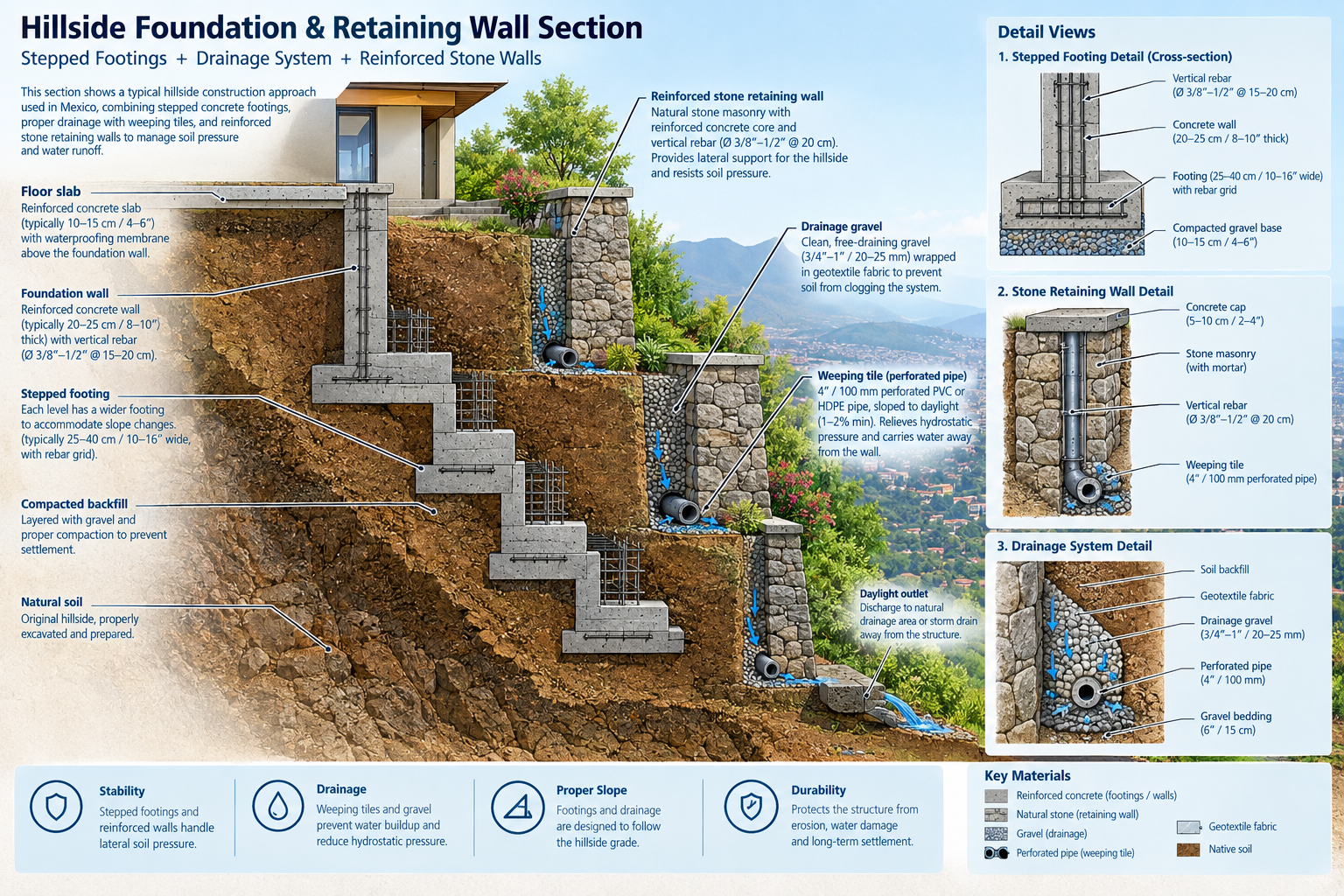

然而,如果选择城郊带全景视野的坡地,则意味着需要修建数千立方米的挡土墙(muros de contención)。曾有客户在尚未浇筑一平方米可居住地面之前,仅仅为了稳固山坡地基就花费了三万美元。

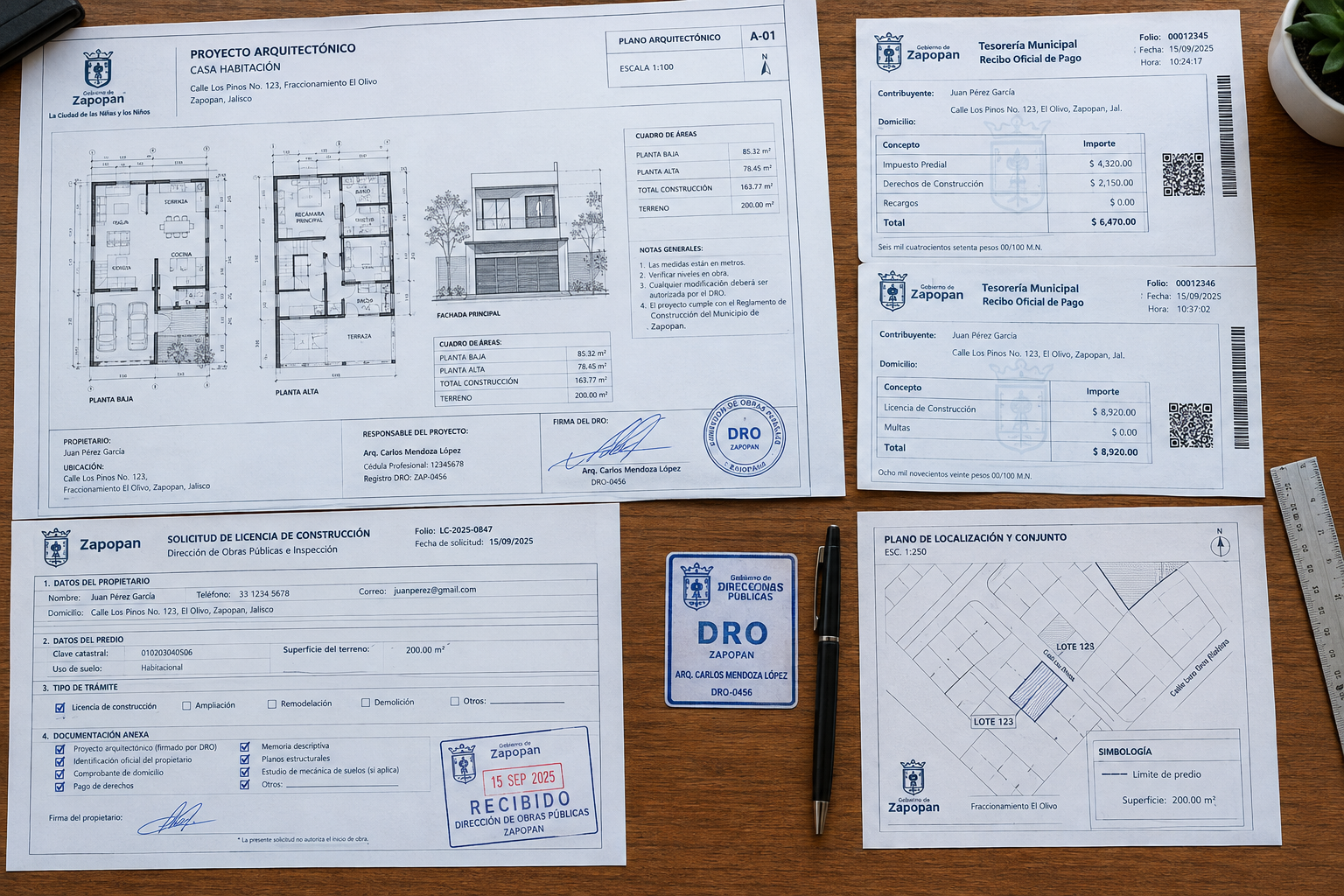

此外,必须仔细核实市政公用设施管网接入情况。如果联邦电力委员会(CFE)的变压器距离地块隔着三根电线杆,新增水泥电线杆及降压变压器的费用完全需要业主自行承担。在敲定总建筑预算之前,务必将此类市政基础设施接入成本纳入初步场地平整计算中。
- 正规的土壤力学勘察(estudio de mecánica de suelos)费用约为 $18,000 至 $35,000 MXN,可有效避免灾难性的地基沉降或过度工程设计。
- 在绘制结构地基计算图纸之前,必须先完成带有数字等高线间距的地形测绘(levantamiento topográfico)。
- 接入市政供水管网(SACMEX 或当地市政水务部门)通常需要另行缴纳独立的水网接入权规费(derechos de conexión)。
- 使用气动破碎机挖掘机清理多石地块(desmonte y despalme),每作业小时大约增加 $1,200 至 $1,800 MXN。
土壤力学勘察成本
$18,000 - $35,000 MXN
CFE 专用变压器安装
$65,000 - $140,000 MXN

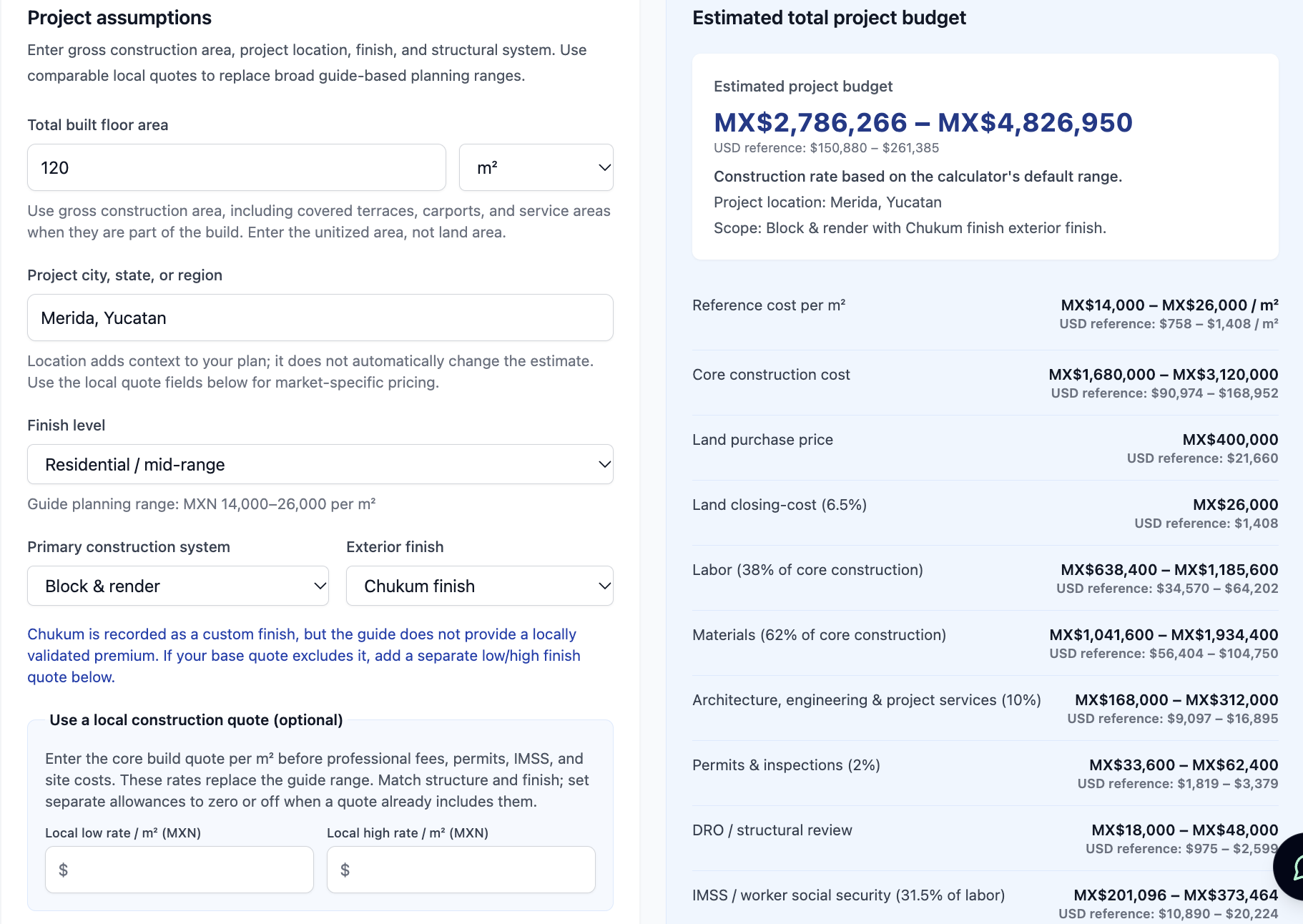

分步详解:在 PropTrenz 房地产计算器中设定参数
使用我们的计算器时,请勿随意选择“标准”配置并盲目猜测建筑面积。首先应准确指定所在的市镇管辖区,因为墨西哥国家最低工资委员会(CONASAMI)设立的不同人工区域标准会直接改变各州的基础工资参数输入。
其次,应定义总建筑面积(m² de construcción),而不仅仅是室内的空调使用面积。在墨西哥,带顶露台、带顶车棚、室外设备间和地下蓄水池同样需要地基垫层、混凝土覆板及主体结构施工人工。如果遗漏了 40 平方米的泳池平台和双车位车棚,实际支出将比预估至少超支两万美元。
最后,精确校准装饰面标准(acabados)。基础项目通常采用市售普通瓷砖和粉刷抹灰;而奢华项目则整合了抛光帕罗塔(parota)硬木构件、石英台面以及玛雅树脂涂层(chukum)等专用防水微水泥。选定正确的装饰等级方可使材料预算符合实际。
- 第 1 步:输入具体的市镇,以自动获取区域供应链运费溢价及本地专业工种费率。
- 第 2 步:输入总计有顶结构面积,包括带顶外廊、围墙(bardas perimetrales)和地下蓄水池(cisterna)。
- 第 3 步:选择基础类型:浅基础条形基础(zapatas corridas)、独立柱基(zapatas aisladas)或钢筋混凝土筏板基础(losa de cimentación)。
- 第 4 步:配置机电管线(MEP)规格,例如太阳能光伏系统、加压变频水泵系统以及水质软化设备。
- 第 5 步:滑动调整饰面等级滑块,在基础/安居型(Basic/Social)、中档住宅型(Medium Residential)、高档住宅型(High Residential)或奢华/度假型(Luxury/Resort)之间进行选择。
地下蓄水池建造(10,000升)
$45,000 - $85,000 MXN
外围隐私护墙(每延米)
$2,200 - $3,800 MXN
